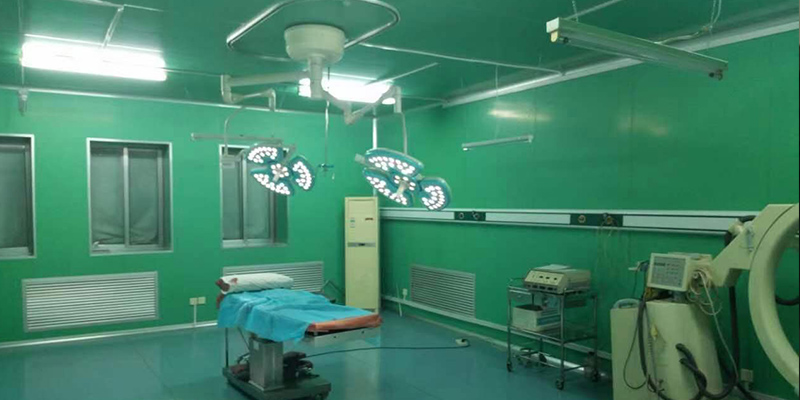

手術室凈化工程施工步驟及方法
(一)手術室安裝場地的畫線
1.清潔安裝畫線場地,使地面平整干凈,以不影響彈線為原則;
2.仔細閱讀施工圖紙
3.找出基準線,一般以手術室大門所在墻面為基準線,從門框處開始劃線,以順時針方向依次畫好。
4.畫出各中心點、直角及斜角標志,以便安裝。
注意事項:手術室外框尺寸允差±5mm,對角線允差±10mm;吊頂板外框允差-3mm,對角線允差-6mm;吊頂板內框線尺寸允差+2 mm,對角線允差+4mm。
(二) 結構部分安裝:
1) 用射釘槍把周邊的沿地龍骨固定好,接頭的地方用電焊接好并補上防銹油漆;
2) 用M6的螺絲把立柱、主梁、斜支撐連好或焊接好,把主梁校平且垂直于豎龍骨,用電焊固定好主梁;
3) 豎龍骨與沿地龍骨用電焊固定好,并補上防銹油漆;
4) 在畫好水泥天花吊槽鉆孔位置上打碼,配裝平爆、絲桿、墊片及螺母;
5) 按圖紙調整好吊槽的角度并調好水平;
6) 按圖用電焊把四條吊槽焊接成長方形框;
7) 在吊槽四個角上垂吊吊錘到地面上且與地面吊槽垂點投影相重合。
8) 安裝天花吊槽斜支撐,將斜支撐依據圖示位置焊接在主梁及天花吊槽之間。
注意事項:有燒焊位置須及時補上防銹漆。
(三)墻板部分安裝:
1) 從大門所在側按照順時針方向依次用M6的螺絲把周邊墻板與立柱連接好。
2) 把墻板校平、校直,再用電焊把墻板立柱與主梁固定好。
3) 把角部墻板裝到角上,并用電焊固定好;
4) 把相鄰倆墻板用電焊連接好;
5) 用磨機在焊接有凸出墻面打磨平并補上防銹漆。
注意事項:
A. 每件墻板間保持相平,墻板凸凹不超過1.5mm;
B. 整個墻面必須在一個平面上,凸凹不超過2.0mm;
C. 整個墻面必須垂直水平面,垂直度±3.0㎜。
(四)吊頂板部分安裝:
1) 按照圖紙先在地上排好吊頂板;
2) 按順序用M5螺絲把吊頂板之間及吊頂板與吊槽之間連接好,注意板與板之間不能超過0.5mm。
(五)圓弧天花部分安裝:
4) 按圖紙順序在墻板頂端排好圓弧天花,用4.0mm抽芯鋼釘與墻板連接好;
5) 用M5螺絲與吊頂板連接好。
6) 注意事項:
7) 吊槽的吊碼必須固定;
8) 圓弧天花之間必須平整,凸凹不能超過0.5mm,板件之間焊接好;
9) 所用燒焊的地方必須及時補上防銹漆。
(六) 手術室內部裝潢:
流程
刮灰 → 打磨 →<地面自流平→地面地材鋪設〉→ 滾底油(一層)→ 噴中油(兩層)→噴面油(兩層)→ 安裝器械柜、藥品柜、書寫臺、控制面板、開關插座等配件
墻板、圓弧天花、吊頂板的刮灰:
處理干凈地面及鋼板墻壁表面;
用專用刮灰工具按要求進行調配原子灰;
把調配好的原子灰用專用的工具進行刮灰;
用稀釋劑清洗干凈刮灰工具,然后再進行配灰及刮灰;
調配好的原子灰必須符合標準;
刮灰必須均勻成一直線。
墻板、圓弧天花、吊頂板的原子灰打磨;
用40#風磨砂紙把每條原子灰打磨一次;
檢查磨后是否平整,在凹處補上原子灰;
用80#風磨砂紙把每條原子灰打磨,直至平滑為至。
注意事項:
1.打磨工作期間必須穿戴勞保服、手套以及防塵口罩;
2.必須正確使用風磨機;
3.打磨原子灰后,整個面必須保持非常平整,用手摸到沒有凹凸感為止。
4)自流平施工
施工條件:施工室內溫度不得低于15℃,環境濕度不得大于80%,地表抗壓大于或等于C15,表面堅硬,地表濕度小于或等于4.5%;
處理地坪:用鏟刀、吸塵機除去地面的小結塊、塵沙、雜物及前道施工的殘留物。檢查、清理、修補地表小面積的疏松、空鼓、裂縫、凸起、凹陷;
精測地坪:用地坪檢測器在待施工的地坪上檢測任意2米范圍內的不平整度。如自流平的厚度為2mm,地坪的不平整度不能大于3mm,如大于3mm,則使用磨地機處理;
涂布底油:用底油滾筒涂布地坪每一處,不可遺漏;
自流平基泥:將清水按比例倒入攪拌桶,再倒入自流平水泥,用攪拌器攪拌均勻;
正式施工:將自流平分批倒入地坪,用專用刮板推刮均勻,并用放氣滾筒進行放氣;
精細處理:待24小時自流平干燥后用砂皮機進行打磨修整,清除表面微小顆粒,使施工后自流平表面更加平整、光潔。
注意事項 :
1、施工前地坪處理很重要,前道施工的殘留物一定要清理干凈,尤其是小凹坑、門口轉角處不可遺留;
2、涂布底油不得遺漏任何角落,如果氣溫高時必須關閉門窗,以減少底油得揮發。如地坪吸水性過強則需上兩遍底油;
3、自流平在施工時的攪拌及施工時間間隔不能過長,否則會影響自流的流淌性。
4、施工現場負責人必須做好檢測檢查、配料比例、時間控制、現場保護和施工人員備配工作。
地面圓角處理:
將107膠水和白水泥的混合物在墻面和地面轉陰角處用圓筒刮出R50造型。
6)鋪地面地板膠及地腳線
A.整理地面使地面平整無孔(地面不平整時需用自流平處理地面);
B.用吸塵器具及抹布擦干凈地面;
C.噴一層防銹油漆(底油)后在鋼板墻壁底腳用膠水鋪上地腳膠條;
D.用膠水從手術室中心線往四邊鋪地板膠;
E.用與地板膠同種顏色的膠焊條燒焊地板膠及地腳膠條;
F.清潔膠地板。
注意事項:
在地板膠燒焊完工后,須再次檢查并在有縫隙處補焊,以防日后滲水。
7)手術室噴油:
A.把照明天花、地板膠及所有設備用塑料薄膜保護好;
B.在地腳線上用皺紋膠紙留出20mm的位置,連同鋼板墻壁噴油。
C.用抹布清潔地面和鋼板墻表面;
E.用真空噴油機均勻的噴一層手術室專用底油;
F.待底油完全干透后再分時間噴兩層中油倆層面油;
G.待面油干透后,把所有保護膜拆掉。
注意事項:
1 噴油前,必須保證鋼板墻壁表面無油脂、鐵屑、灰塵等雜質;
2 噴油施工現場溫度不得低于+8℃ ,濕度不得超過70%;
3 噴油工作期間,必須佩帶氧氣防毒面罩,穿保護衣服,注意安全;
4 底油與第一層中油相隔時間不少于24小時,第二層中油與第一層面油相隔時間不得少有48小時,同種油漆相隔時間不得少于24小時;
5 噴每層油漆時,噴油面必須保證不能有花點及漏油現象。
1.3.2裝飾基本裝備安裝方法
1.3.2.1各器械柜、藥品柜、麻醉柜內應清掃干凈,無雜物,灰塵,柜門開啟、滑動應靈活可靠,用于手術室內的各種柜子都必須安裝安全接地端子。
1.3.2.2自動門在施工前要確認現場預留孔洞的位置,門的尺寸重量,電源開關等。必須考慮橫梁和門框對門的承受能力。電動門開啟應輕巧,靈活,安全可靠,關閉后應保證密封狀態。
1.3.2.3各手動門也應開啟輕巧,靈活,可靠。
1.3.2.4各洗手池應設置非手動開關的龍頭,按每間手術室不少于2個龍頭來配置。刷手池應該是窄而深的,池底略小于池口寬度,方便刷洗,防止污水外濺。
